1/14(火)富山型応急仮設木造住宅モデルハウスの建方を行いました。
このページでは完成までの工事の進捗を報告していきます。

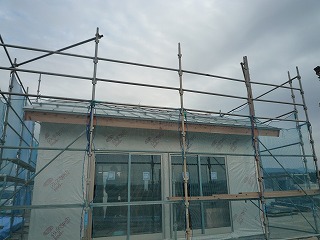

●1/16(木) 屋根工事ほぼ完了




●1/20(月)大寒 霙交じりの中今日も工事は現場は動いています…上裏下地・上裏ケイカル板張り 完了?





●1/21(火)-23(木)

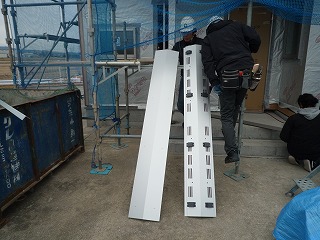

板金工事…屋根アングル、土台水切

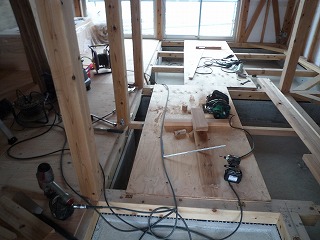

大工工事…床下地、床下断熱材、雲筋かい、サッシほか
1/23塗装済み外壁搬入

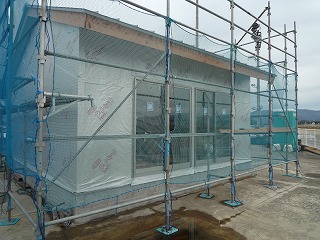

1/23…床材、塗装済みの外壁材も搬入されました





●1/27(月) チームD集合(チームK、チームJはスケジュール調整中)
板金工事…棟換気
大工工事…天井下地、外壁ほか
その他…電気配線


















●1/28(火) 選抜Y さすが俺
大工工事…グラスウール施工ほか
その他…換気扇カバー・換気口カバー取付







●1/29(水)
大工工事…グラスウール施工、天井下地、壁下地

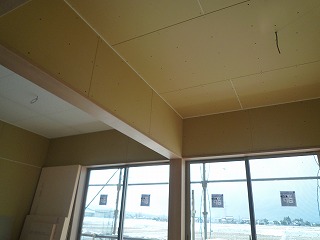

●1/30(木) 天井パネル

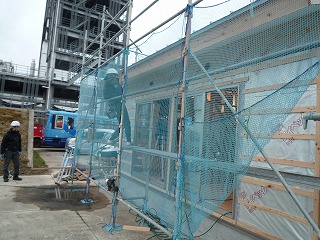

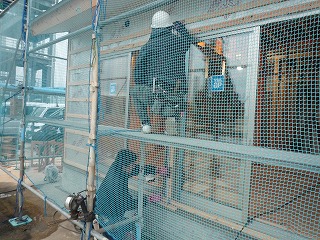

チームK、チームJの作業スケジュール調整難航、チームCap多忙

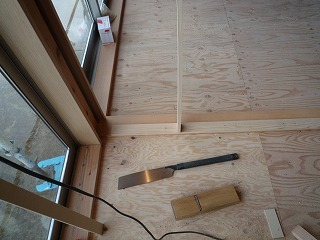

●1/31(金) 敷居・窓枠工事

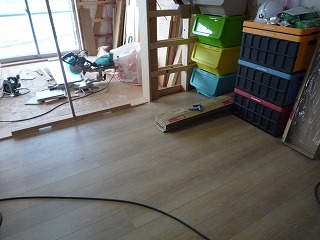

●2/1(土) 朝一、床材が届いた
長野の仮設の床材はどんなもんだったぁー?→11/16の視察の時はまだ張っとらんかった。→そうけ。
●2/3(月) 床材完了、あとはクッションフロア
(来週 チームKの都合がつきそうだ…外壁完了か?)

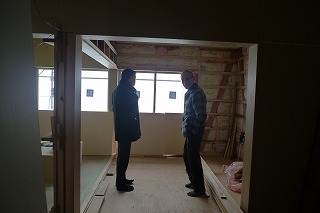

●2/6(木)株式会社小林創建 小林社長(長野県松本市)と安田会長 進捗視察
全木協応急仮設木造住宅建設講習会にお越しいただいた小林社長にアドバイスをいただきました。



●2/7(金)工事状況確認と今後のスケジュール調整(優創会 監督とチームDリーダー)
チームDは2/9(日)まで、月曜からチームK・チームJ担当予定(あとは頼んだ!!)





●2/8(土) 押し入れ完成、お風呂工事


●2/9(日) 外壁完成(チームJ)、壁下地完成(チームD)、お風呂工事終了








●2/12(水)外壁(押さえ縁ほか)完成!!大工工事ほぼ終了! チームKありがとうございました。
キッチン回りも終わり、あとは内装、設備機器を残すのみとなりました。

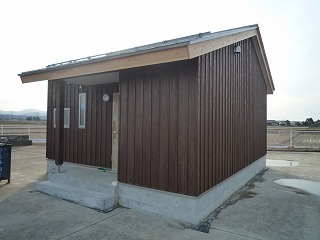

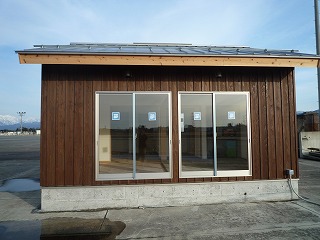

●2/21(金)足場が撤去されていました。(2/27(完成検査))
